需要帮助请 13146725352、15801280013 或咨询在线工作人员:

产品介绍成本管理子系统

1.全过程管理

  该系统是从项目中标后目标成本的预测、施工阶段的成本核算与控制到竣工阶段的成本考核的全过程进行管理。

成本管理流程

①目标成本预测

  目标成本有两个,一个是公司给项目下达的目标成本,也叫责任成本,公司用此成本来考核项目成本的盈亏;另一个是项目内部制定的目标成本,通过再次优化方案,制定成本控制措施而得出此成本,它是项目内部成本控制及考核的依据,原则上应低于中标合同价和公司下达的目标成本。 目标成本应在工程开工前,企业根据企业定额、合同价格及施工方案来确定,分为人工费目标成本、材料费目标成本、周转材料费目标成本、机械费目标成本、其它直接费目标成本、现场经费目标成本和分包费目标成本。人工费目标成本是根据合同单价和工程量来测算,根据人工费价款结算方式的不同,工程量可以是建筑面积也可以是工日,其中工日数可以从预算模块自动分析出来。材料费目标成本中主材部分的材料消耗量是从施工预算中自动分析出来的,材料单价一般按合同签定价或招标价执行;副材部分可以根据施工预算分析出来的“其它材料费”进行测算,如果副材包给外施队,可以按副材承包单价*工程量计算得出。租赁周转材料、机械费目标成本是根据施工方案中的规格型号、数量、租赁周期及合同签定价计算得来,其中大型机械还要考虑进出场费和安拆费,中小型机具目标成本可以按预算中分析出来的“其它机具费”来测算,如果中小型机具包给外施队,可以按中小型机具承包单价*工程量计算得出。自有的周转材料和机械设备要根据其价值和摊销周期来测算目标成本。其它直接费、现场经费目标成本是根据企业标准来测算。分包费目标成本是根据合同单价和工程量来测算。
  目标成本是项目阶段考核或竣工决算考核的依据,所以项目的成本管理应该说是以目标成本为核心的管理。

②成本控制(以材料成本控制为例)

  • 量控制

  控制思想是按部位用目标成本量控制过程中的计划采购量,当计划采购量超过这个部位的目标成本量时,系统自动报警。要对材料消耗量进行有效控制,对外施队的管理和考核尤为重要。系统能自动分析外施队实际用料情况,当实际用量超出目标用量时,软件自动报警,管理人员就可以按《材料消耗协议》的相应条款对外施队进行考核,并与劳务费结算挂钩。

量控制
  • 价格控制

  用户可以在软件的价格信息库中进行供应商及报价的查询,以便货比三家,选择信誉好、价格低的供应商合作,降低采购成本。您还可以定期地在价格库中发布材料指导价,软件可以实现合同签定价高于指导价或供应商报价的报警,同理当采购价高于合同签定价时,系统也会报警。通过指导价和供应商报价的定期发布,实现了对材料采购工作的支持,同时利用先进的管理工具也可以实现对采购价格进行有效控制。系统根据采购价或合同签订价自动刷新材料价格库中的材料最近采购价、季平均价、年最低价,并按时间生成合同签订价、采购价的曲线图,以便直观地分析价格走势。

价格控制

③成本核算与分析

  软件自动按部位和时间段对成本进行核算,部位的核算细度以及核算时间段的开始日期和结束日期一旦确定,各部门必须步调一致,业务数据都要按确定的部位和时间进行归结。

  • 部位成本盈亏分析

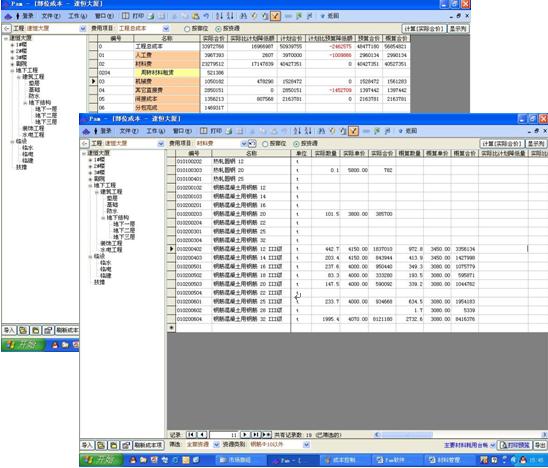

  软件自动按部位把中标合同价、目标成本、实际成本进行对比,如下图:

部位盈亏
  • 按时间段成本盈亏分析

  软件自动按月、年累、自开工把中标合同价、目标成本、实际成本进行对比。月预算收入和月目标成本是在合同预算和施工预算的基础上,根据每个月的统计报量(计量)自动计算得来。实际成本中的人工费来源于[劳务结算]。材料费中的消耗性材料费来源于[材料出库](不含临设用料),对于包给外施队的副料费来源于[劳务结算]中的副料结算。租赁的周转材料费来源于[周转材料租赁结算],自有的周转材料费来源于[摊销折旧]。租赁的机械费来源于[机械结算],对于包给外施队的中小型机械费来源于[劳务结算]中的中小型机械结算,自有的机械设备费来源于[摊销折旧]。其它直接费中的临时设施费来源于[摊销折旧]。现场经费如工资、办公费、差旅费、交通费等来源于[工资管理]和[费用报销单]。

期间盈亏

④竣工成本考核

  与业主办完决算,对帐外料及已折旧完的机械设备进行估价,最终确定成本利润率。此成本利润率与《项目管理目标责任书》中的成本目标利润率比较,进行盈亏考核,奖罚兑现。

2.四项成本实时对比,使成本处在预控中

  软件可以按部位和时间两条主线把中标合同价、公司下达的目标成本、项目目标成本、实际成本实时进行对比,埋在软件中的成本预警机制会帮您提前发现成本亏损信号,使成本处在预控中。

竣工考核

3.过程控制与WBS分解

  过程控制是成本管理的关键,所以您在进行前期成本规划时需要对工程进行WBS分解及确定核算周期,WBS分解的越细,核算周期越短越便于快速发现并解决问题。
